Cât costă o casă din containere în 2026 — preț pe metru pătrat și pe configurație
Cât costă o casă din containere în 2026? Defalcare pe etape: structură, la roșu, la cheie. Preț orientativ pe mp și configurație. Ghid de la producător.
O casă din containere se livrează în 2–6 săptămâni. O construcție clasică durează 6–12 luni. Diferența nu vine din magie. Vine dintr-un proces industrial bine definit.
Acest articol urmărește, pas cu pas, drumul de la prima discuție tehnică până la mutarea în casă. Este perspectiva unui producător român cu experiență din 1994, Pop Industry S.R.L., care fabrică module la fabrica din Slatina, județul Olt.
Vei vedea cele șapte etape reale, ce se întâmplă în fiecare, cine este responsabil și ce documente primești la final.
Mulți cumpărători privesc o casă din containere ca pe un produs „gata de raft". Realitatea este alta. Fiecare casă este proiectată, fabricată și asamblată pentru un client anume.
Înțelegerea etapelor te ajută să eviți trei greșeli frecvente:

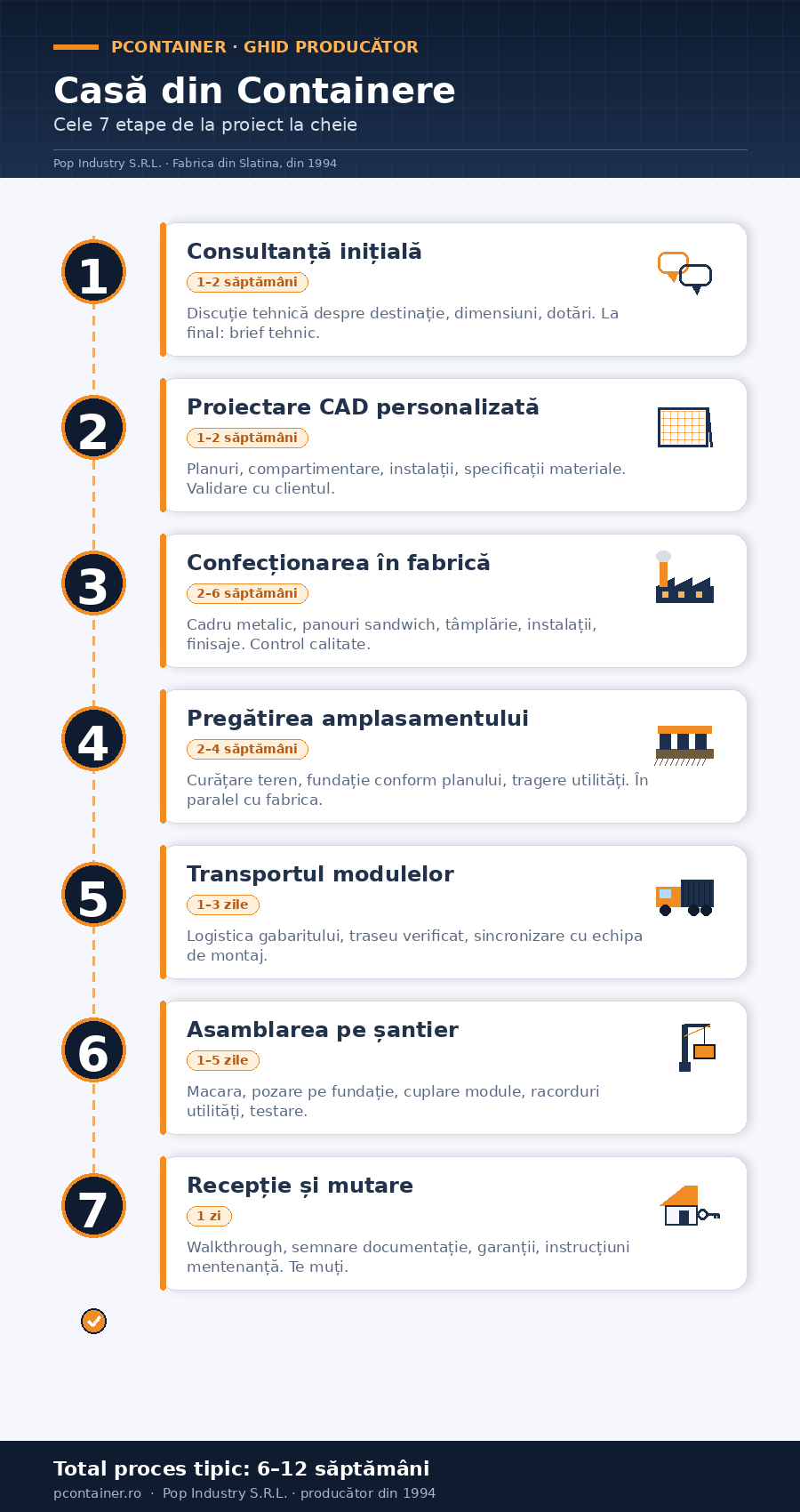

Mai jos vei găsi cele șapte etape, în ordine cronologică reală.
Totul începe cu o conversație tehnică. Echipa noastră înțelege ce vrei și verifică ce este fezabil.
Subiectele acoperite în această etapă includ:
În unele situații, echipa face o vizită la amplasament. Asta înseamnă teren dificil, acces îngust sau ansambluri mari pe mai multe module.
Cerințele din brief sunt translate în desene tehnice. Lucrăm cu software CAD profesional. Fiecare proiect este unic, chiar dacă pornește de la un model standard.
Proiectarea acoperă mai multe straturi:
Tu validezi proiectul înainte ca el să intre în producție. Modificările făcute acum nu costă nimic. Modificările făcute după lansarea producției pot însemna întârziere și costuri suplimentare.
În această fază decizi și nivelul de izolație. Detaliile contează pentru confortul iarna și pentru consumul energetic. Vezi ghidul despre izolarea termică pentru context tehnic.
Aici se face de fapt casa. La fabrica PContainer din Slatina, procesul urmează un flux industrial controlat.
Subprocesele esențiale sunt:
În paralel, echipa de calitate face verificări la fiecare etapă. Asta înseamnă că o problemă nu ajunge la client. Este corectată în fabrică, înainte de livrare.
Timpul de fabricație depinde de complexitate. Un modul standard se face mai repede. Un ansamblu mare cu finisaje speciale durează mai mult. Pentru context, citește ghidul nostru complet despre containerele modulare.
În paralel cu fabricația, terenul trebuie pregătit. Această etapă cade, de regulă, în responsabilitatea clientului. Producătorul livrează planul de fundație și consultanță tehnică.
Lucrările tipice de amplasament includ:
Tipul fundației depinde de teren, de numărul de module și de destinație. Variantele uzuale sunt plotul, radierul, piloții și beton armat cu centură.
După ce modulul este gata și recepționat intern, se planifică transportul. Logistica nu este un detaliu minor. O greșeală aici poate amâna întregul proiect.
Aspectele cheie ale transportului:
Coordonăm transportul din fabrică. Clientul primește confirmare cu ziua și ora aproximativă de sosire. Pentru ansambluri din mai multe module, transportul se face în tranșe planificate. Vezi exemple în ghidul despre ansambluri modulare.
Camionul ajunge. Macaraua este deja la locul faptei. Modulul este ridicat și așezat pe fundație. Pentru o casă cu un singur modul, această operațiune durează câteva ore.
Pentru ansambluri, lucrurile sunt mai complexe. Echipa de montaj face următoarele:
Apoi se fac racordurile la utilitățile generale: apă din rețea, canalizare, electricitate. Echipa testează fiecare circuit înainte de a preda casa.
Vezi exemple de case din două containere pentru a înțelege cum arată asamblarea unui ansamblu mic.
Ultima etapă este formală, dar importantă. Are loc o recepție comună: echipa noastră îți arată tot ce s-a făcut. Tu verifici și semnezi.
La recepție primești o documentație completă:
Echipa face și un walkthrough practic. Îți arată cum se folosesc instalațiile, ce trebuie verificat periodic și cum se rezolvă probleme minore. La fel ca pentru o casă container la cheie, totul este funcțional din prima zi.
După recepție, te poți muta. Casa este conectată, finisată, mobilată dacă a fost în comandă.
Timpul real depinde de complexitatea proiectului. Iată un reper orientativ pe etape:
Total cap-coadă: 6–12 săptămâni pentru un proiect tipic. Pentru ansambluri mari sau cazuri cu autorizație complicată, perioada se poate prelungi.
Câteva elemente pot extinde timeline-ul. Autorizațiile administrative pot dura. Terenurile dificile pot complica fundația. Modificările făcute după lansarea producției întârzie livrarea. Aspectele financiare ale procesului sunt detaliate în analiza noastră despre factorii de cost.
Construcția unei case din containere nu este improvizată. Este un proces industrial, cu etape clare, responsabilități definite și documentație la final. Asta este diferența majoră față de o construcție clasică, în care multe variabile rămân pe șantier.
La Pop Industry S.R.L., perfecționăm acest proces din 1994. Am livrat module pentru instituții publice, șantiere mari și familii care își fac prima casă. Fiecare proiect trece prin cele șapte etape descrise mai sus.
Dacă vrei să discutăm despre proiectul tău, începe cu o consultanță. Vezi gama de case container disponibile, explorează soluțiile de ansambluri modulare, apoi solicită oferta personalizată.
→ Solicită ofertă personalizată
